發布日期:2026-02-09 09:52:00 來源:濟南城市建設集團
近日,濟南城建集團有限公司承建的2025年度濟南高新區市政基礎電力管廊建設項目旅游路東段電力管溝工程進展順利,北側DN3000頂管作業段已完成100米頂進,南側頂管機完成調試并進入初始頂進階段,工程正式邁入南北雙線并行的核心施工階段,為地下電力“大動脈”全線貫通奠定堅實基礎。

作為濟南高新區市政基礎設施建設的重點工程,旅游路東段電力管溝項目涵蓋西段1160米DN3000頂管及東段1066.27米DN3000雙層頂管施工,同步配套建設DGJ5、DGJ6等3座頂管工作井。項目建成后,將構建起高效穩定的地下電力傳輸通道,大幅提升區域電力供應保障能力,為高新區產業發展和居民生活提供堅實能源支撐。

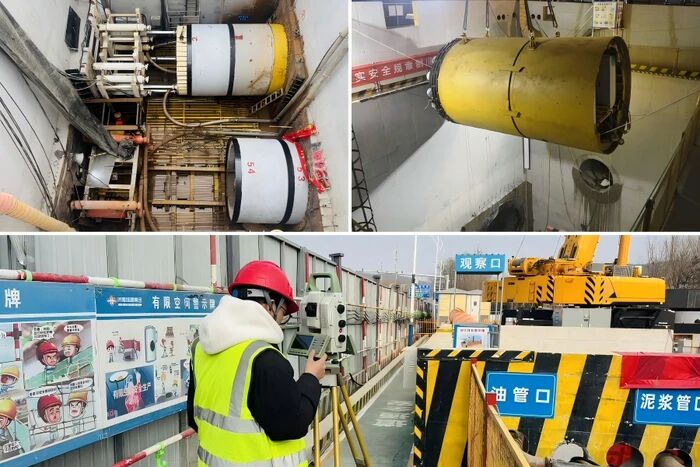

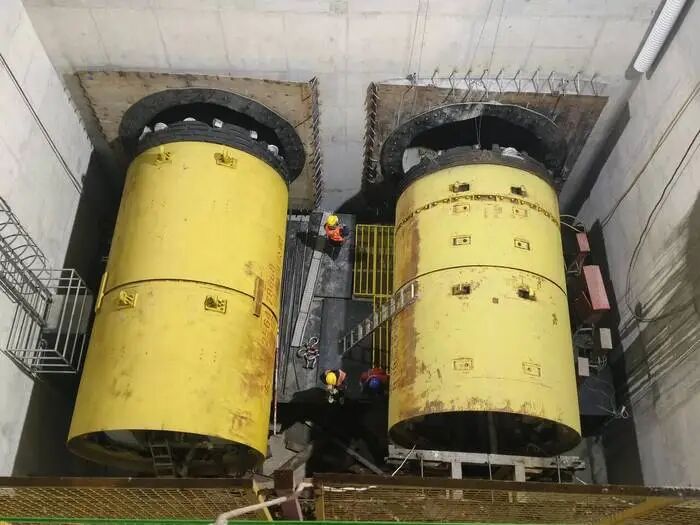

頂管施工作為項目核心工序,面臨著地質條件復雜、施工精度要求高、交通疏導壓力大等多重挑戰。為攻克超大型構件吊裝難題,項目團隊提前一周優化施工方案,啟用500噸級汽車吊,通過夜間錯峰作業避開日間交通干擾,全程精準監控吊索受力與設備角度,成功將兩臺單體重達110噸、95噸的泥水平衡復合式巖石頂管機平穩下放至頂管工作井,圓滿完成這一超重型作業任務。施工過程中,團隊嚴格遵循“勤測勤糾、微糾微調”原則,實時監測管道姿態,結合觸變泥漿減摩技術,有效控制頂進偏差,確保施工質量與安全。項目施工全程踐行綠色施工理念,采用非開挖頂管技術,最大限度減少對旅游路主干道交通及周邊環境的影響,施工現場落實揚塵防控、噪聲管控等多項措施,實現工程建設與生態保護協同推進。
目前,北側頂管已順利突破百米節點,南側頂管機完成調試后正式啟動初始頂進,雙線作業有序推進。下一步,項目團隊將持續嚴守質量安全底線,優化施工組織流程,充分發揮機械化施工優勢,在保障旅游路交通通行的前提下,加快頂管掘進進度,高標準、高質量推進項目建設,為濟南高新區打造功能完善、安全可靠的市政基礎設施網絡貢獻力量。
